Visual Studio 2010 Ultimate ─ 軟體品質與團隊效率(4)
建立開發團隊專屬的最佳Scrum流程
文/崔啟文

Microsoft Visual Studio 2010 Ultimate企業旗艦版及Visual Studio Team Foundation Server 2010,已包括過去Visual Studio Team System的所有功能,整合了軟體開發生命週期管理(Application Lifecycle Management, ALM)所需的解決方案。而Team Foundation Server 2010中MSF(Microsoft Solutions Framework) for Agile Development Process v5.0的專案範本已經加入支援Scrum開發流程,藉此框架,可以節省並減少在導入過程中需要學習及調整的時間,讓專案更加順利的進行及成功。

Scrum不是一方法論,它是一個框架(Framework)。也就是說Scrum不會馬上告訴你應該怎麼做。而Scrum的強處和痛苦之處,就是你必須被迫根據自己特殊的狀況,來進行調整。對於大部份的開發人員而言,Scrum只是一個時髦術語,但是對於他們的日常工作,並沒有任何的關聯或是影響。

然而,真正試著去導入Scrum開發流程,無論是決定團隊的大小(3-12人)、不同的Sprint長短(2-6星期),定義不同的「作完」,不同的Product backlog及Sprint backlog紀錄方式(Excel、索引卡)、不同的測試策略、不同的展示方式、不同的方法來同步多個Scrum團隊的訊息…等等。這一個持續學習及調整的過程,才能形成團隊專屬的最佳Scrum流程。

Scrum或Agile Process參考資料如下:
●http://www.xprogramming.com/xpmag/whatisxp.htm。
●http://www.scrumalliance.org/learn_about_scrum。
●http://www.scrumforteamsystem.com/en/default.aspx。

專案團隊初期可利用在Team Foundation Server 2010中新加入的MSF for Agile Development Process v5.0範本,依照該版本支援的Scrum開發流程,藉此減少導入需要學習及調整的時間。(圖1)

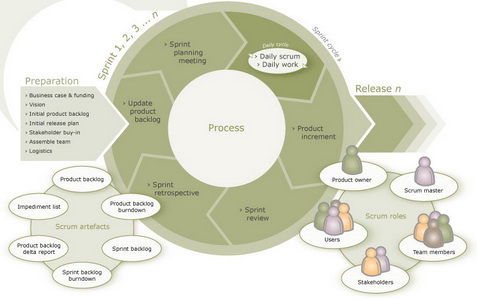

圖1:Scrum開發流程示意圖。

產品規劃項目
Product backlog是整個Scrum中的核心,也是所有東西的起源。基本上來說,它是由需求、故事或是功能所組成,裡面用的是客戶的術語來描述客戶想要的東西,我們一般稱為「User Story」或是「Backlog Item」。

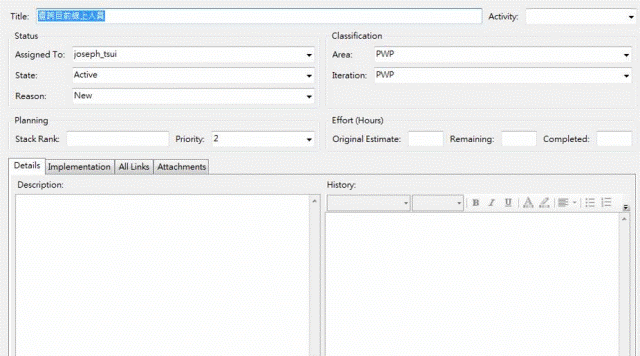

以Team Foundation Server 2010的User Story為例,如圖2,說明幾個重要的欄位:
●Iteration:用來代表Sprint,一個2-6週的反覆循環。
●Work Item ID:唯一識別碼。避免之後變更故事名稱,它可以避免我們找不到。
●Title:指故事名稱。用簡潔、敘述性的句子來代表故事,例如「查詢目前線上人數」,一般而言大約2-10個字左右。
●Stack Rank:產品負責人要評估故事的重要性,數字愈高代表愈重要,與Team Foundation Server 2005/2008中的順位欄位(優先順序)不同,因為順位通常1代表最高優先順序,若之後有更重要的事情,則會有所謂插件的困擾。(難道要給0或是-1嗎?)
●Story Point:指Scrum的初始估算,指這個故事與其它的故事相比,完成這個故事需要的代價是多少。最小單位是用Story Point來表示,通常代表人-天(man-day),重點是非絕對值(2 point不代表2個人-天),而是取一個比例值。
●Description with Acceptance Criteria:大略描述這個故事,類似一個簡單的測試規格書。如果專案有實作測試驅動開發(Test-driven development, TDD),那你也可以在Test Cases頁籤中將對應的Test Case Work Item連結進來。
●All Links / Attachments:連結一些其它的相關資訊、解釋或是參考資料…等。

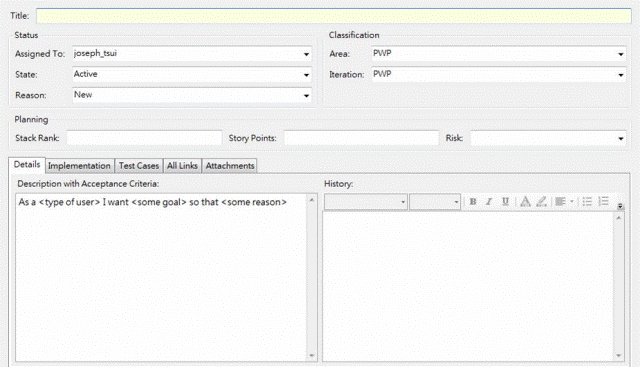

圖2:用客戶的術語來描述細節。

Sprint規劃及工作指派
有了Product backlog之後,接下來,我們要開始規劃Sprint。Sprint規劃會議是一個非常重要的會議,甚至算是Scrum裏面最重要的活動。事前我們必須先定義出每個Sprint的長度,究竟需要幾個星期?接下來,召開Sprint規劃會議,會議最主要的目的是產出一些有用的成果:
●Sprint的目的。
●團隊成員的名單(如果他們不是100%的投入這個Sprint,一定要列出他們的投入程度)。
●Sprint backlog。
●事先訂好的展示時間。
●對於Scrum的每日會議,事先好舉行的時間及地點。

大部份的Sprint規劃會議會花很多時間在討論產品backlog的細節,需要評估它們,決定重要性,以及進一步分解它們…等等。而拆解出來的工作,就可以利用Team Foundation Server 2010上的Task實作,如圖3所示。

圖3:利用Team Foundation Server 2010上的Task實作。

Team Foundation Server 2010也提供Burndown報表,如圖4,Scrum master可以馬上知道目前Sprint的狀況,並確認團隊是否會對這些警訊採取行動。圖5即為Burndown報表的呈現,你會發現,Burndown報表上有一條直線由左上一直到右下角,代表是Sprint進行的理想值。而該數值還可以用人時(man-hour),或是工作項目數量來進行分析,以不同面向了解現行Sprint進行的狀況是否異常。

圖4:預設提供的報表。

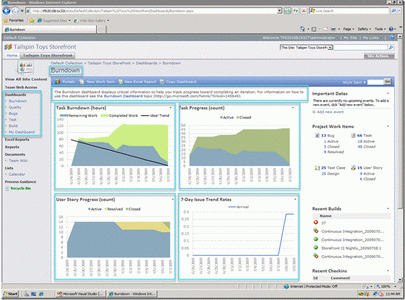

圖5:Burndown報表的呈現。

每日例行性會議

每日例行性會議(Daily Meeting)很重要,因為它的用意是每天早上需規劃當天要完成的事項,並且讓專案成員彼此進行溝通及要求協助。所以會議結束後,一定要把會議結論(變更的User story)更新到Sprint backlog。

當然,理論上應該是Scrum master更新整個Sprint backlog,或是Product backlog,但是我們會希望Scrum master能更專注在產品管理及解決整個專案的問題上,所以Team Foundation Server 2010可允許所有擁有變更權限的專案成員,都可以很方便的更新User story或是Task。

成果展示

當Sprint結束時,無論好或壞,都要將成果展示給其它人,這是一種宣告也是一種壓力,會讓整個專案成員都動起來。

回顧會議

回顧會議是Scrum中另一個很重要的會議。回顧為什麼很重要,因為如果沒有回顧,你會發現團隊會一再的犯同樣的問題。檢討這次的Sprint問題在哪裏,你會發現下一次的Sprint會更好。

產品的品質管理

試著把Scrum和XP(eXtreme Programming)結合後,可以帶來很多好處,原因是Scrum著重在管理以及組織的實踐,而XP大多著重於實際的程式碼開發,它們互相解決不同領域的問題,並且互補對方的不足。

測試驅動開發

測試驅動開發(TDD)意味著,你要先完成自動測試腳本,再去測試與檢驗程式碼,之後可能會需要重構你的程式碼,加強或改進可讀性,及移除重複的地方,一直反覆進行此類的動作。TDD對於系統設計而言,大家都是抱持正面的看法,但是導入真的很難,多數程式設計師要花費一段時間才能夠掌握。

在Visual Studio 2010 Ultimate企業旗艦版及Team Foundation Server 2010中,已擁有完整的測試工具及環境可支援TDD,例如:Visual Studio 2010提供單元測試、資料庫單元測試、自動程式碼UI測試、Web效能測試及負載測試…等等,讓整個開發團隊對於產出的程式碼更加有品質,如圖6;Team Foundation Server 2010則提供Test Case的工作項目,在專案管理及系統設計上幫助整個團隊,如圖7。

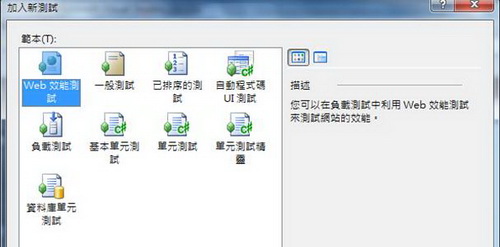

圖6:Visual Studio 2010內建多種測試樣本。

圖7:Team Foundation Server 2010提供Test Case的工作項目。

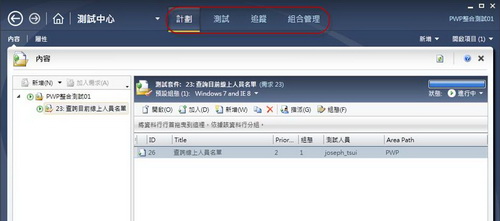

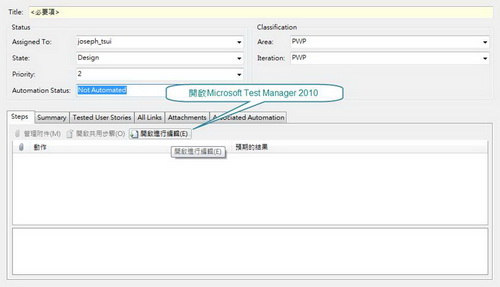

Test Case的工作項目同時可以連接Microsoft Test Manager 2010,利用「測試中心」可以控管整個測試計劃、測試及事後的追蹤,如圖8。

圖8:測試中心控管測試計劃、測試及事後的追蹤。

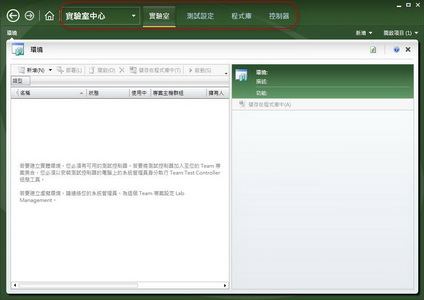

同時透過測試中心再連結「實驗室中心」,可依據設定將程式部署至不同Hyper-V伺服器上,進行不同環境(例如:作業系統、瀏覽器種類及版本)的模擬及測試。Visual Studio 2010所提供的測試工具,能讓你的每個Sprint所產出程式碼更加穩定,及更高的品質。(圖9)

圖9:實驗室中心可將程式部署至不同Hyper-V,進行不同作業環境的模擬與測試。

Scrum master的檢查清單

Scrum master的檢查清單,通常會列出Scrum master最常見的管理事務。通常繁鎖又固定的事務,很容易就被人遺忘,所以準備一份檢查清單是能幫助你,適時的記起一些事情。
結語
還是要再提醒一下,Scrum開發流程是一個框架,它必須依據不同的環境,加以特別的客製化,所以在一般的狀況下很難會有一個最佳的實作範本。捉住一個重點,就是開發過程中的溝通非常重要,因此要把握每次的會議。另外,決定Sprint時間長短、Product backlog、Sprint backlog的重要性,這些都是關鍵。
